一、施工管理機構
二、施工工具
三、施工流程
四、資源需求計劃
五、施工前應具備的條件
六、施工準備
七、發泡陶瓷構件及粘貼要求
八、施工工藝
九、施工質量及配合協調
十、注意事項
十一、安全文明施工
一、施工管理機構:(如圖)
二、施工工具
手鋸、卷尺、角尺、抹子、鉛筆、托線板、水平尺、掃帚、灰刀、墨斗、砂紙等。
三、施工流程
施工準備→基層處理→水平放線→線腳切割→粘貼線條→局部修理→工程后期的成品養護。
四、資源需求計劃
1、施工段劃分及施工程序
本工程施工段劃分以層為單位,由頂層往下安裝。按甲方及現場實際的要求,有條不紊的施工。做到工完場清。
2、資源管理計劃
計劃需要2個安裝班組, 每個班組2~3人(若工期緊張,可相應增加安裝班組,以滿足實際工期),其中所需各工種勞動力計劃見下表:
1.勞動力安排計劃表
序號 | 工種 | 組 | 人數 | 工作范圍 |
1 | 項目經理 | 1 | 1 | 項目組織計劃 |
2 | 項目施工負責人 | 1 | 1 | 審查施工現場 |
3 | 施工管理員/安全員 | 1 | 2 | 工期進度保障/施工安全監督 |
4 | 質檢員 | 1 | 1 | 成品質量檢驗 |
5 | 設計員 | 1 | 1 | 方案設計和產品設計 |
6 | 預算/造價員 | 1 | 1 | 工程量清單預算 |
7 | 資料員 | 1 | 1 | 施工和結算資料編制 |
8 | 材料員 | 1 | 1 | 現場產品配備 |
9 | 生產工 | 1 | 5 | 產品生產 |
10 | 安裝工 | 2 | 5 | 產品安裝 |
11 | 雜 工 | 1 | 1 | 零星用工或其它工程配合用工 |
合計 | 20 |
五、施工前應具備的條件
1、施工現場的環境濕度和基層墻體表面溫度在施工24h內不能低于5℃,不能高于38℃,風力不得大于5級,基層墻面干燥水率≤10%。
2、檢查剔除基層墻面浮灰污漬、脫模劑、空鼓、突出物及風化物等影響粘結強度的異物。
3、平整度、垂直度要求:以米的靠尺配合水平線檢查最大偏差量應小于4mm。
4、外墻腳手架安裝牢固,安全檢查合格,離墻距離適當,有足夠線條安裝的距離。
5、嚴禁雨天施工,雨季施工應做好相應的防雨措施。
六、施工前的準備
1、配合甲方和承包方及各個施工單位的整體施工產生最佳的質量和工作效益,在保證質量的前提下盡量縮短工期,保證整體項目經濟效益最大化。
2、檢查落實現場施工條件,對不符合設計效果的結構提出合理化的改造措施,協調好外墻角手架的距離,墻角架外側安裝防護網。熟悉圖紙,完成圖紙的審核,編制合理的施工進度,協調升降機工作時間,方便運輸材料。施工人員按兩人一組分配,一人按照門窗尺寸切割線條,一人粘貼線條。工作人員必須按要求佩戴安全帽、工作手套,對全體施工人員進行加強責任、質量、安全教育。
七、發泡陶瓷裝飾構件及粘貼要求
當主體工程完成并抹灰找平后,將發泡陶瓷線條用專用的粘貼劑粘貼上墻。
1、粘貼技術要求:
⑴基層處理:清除墻體表面油污、灰塵等不利于粘接的物質。
⑵水平放線:以墻面需要粘貼線條的面的最高點為基點,用墨斗放出水平線。
⑶線腳切割:根據墻面實際情況切割線條陰陽角(垂直允許偏差3-5mm,方正允許偏差3-5mm)。
⑷粘貼線條:用灰刀將粘貼劑抹到發泡陶瓷線條的后側,而后發泡陶瓷線條均勻揉壓粘貼到基層面上,應橫平豎直,線條縫應壓緊至無縫,并用水平尺查平整度。
⑸工程后期成品養護:嚴禁踩踏、重物撞擊。砂漿還未完全硬化如遇下雨要做好防護措施。
2、發泡陶瓷構件施工方案

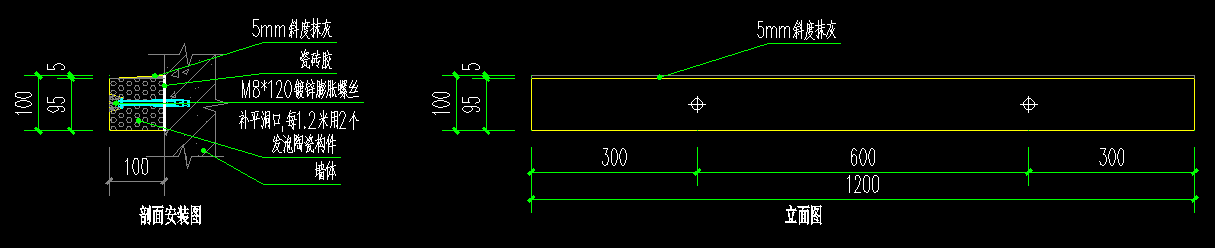

(1)安裝方法:構件與墻體之間采用錨粘法固定,預先在構件背面均勻抹上瓷磚膠(或專用粘貼劑),調整位置粘貼在墻上后再打M8膨脹螺絲固定,用膠泥封堵螺絲洞口表面;兩端處錨栓位置與邊框距離不少于50mm,錨栓打孔間距600mm可作適當調整。如圖:
八、施工工藝
1、待施工安裝線條墻面、門窗洞口其他施工程序已經完成并驗收合格。
2、根據施工圖紙,在需要安裝線條的位置用墨斗打出水平線、定位線(中線或邊線)。
3、根據圖紙安裝尺寸切割線條。線條均為標準尺寸,切割時要考慮接縫寬。
4、粘貼砂漿要嚴格按照標準的水灰比:1:5,邊加水邊攪拌;攪拌時間不小于5min。攪拌必須充分均勻,并有一定的粘度。
5、線條粘貼劑的粘貼砂漿,采用薄層法進行粘貼,用力擠壓線條使砂漿從周邊溢出,粘接縫寬不大于3-5mm粘貼縫應隨粘隨勾,灰縫飽滿,并保持線條表面的整潔。
6、對較大的線條,安裝時要用保溫釘(或者螺栓)作為支撐點進行臨時固定。高樓層的線條應用保溫釘(或者螺栓)在線條與墻面上設置固定點,安裝橫向線條時,先在線條底部打好抬釘(或者鋼筋)托住線條防止下滑,待粘接劑干透后,再把抬釘(或者鋼筋)取下。
7、安裝時,如需拼接,應事先量好拼裝尺寸和角度,并在平整地方預拼接,縫隙不大于3-5mm。用粘貼砂漿作為拼接材料,砂漿稠度可稍大些,采用薄層滿粘法進行。拼接時要求稍微均勻的擠壓捶打,以使灰縫滿足要求。
8、拼接完成灰縫應用灰刀勾平,使得線條成為一體。
9、施工完成線條應注意成品保護、嚴禁踩踏、重物撞擊。
10、如有損壞應將整塊剔除,重新安裝。
九、施工質量及配合協調
1、質量要求:
①、施工協調工作:在進入工程施工階段時,工程中存在的問題要及時對甲方、承包方提出做出調整措施。
②、在本工序內存在的質量問題在本工序內解決。
③、施工人員必須依照施工節點圖紙、施工操作規范和現場的情況施工。
④、質量目標:每道工序合格爭取達到100%。
⑤、施工溫度5℃以上38℃以下,不宜在大風大雨環境施工,施工過程中如遇到下雨要采取保護措施。
2、施工過程中配合協調:
①、進場施工時找總包方配合協調用水用電,并做好防護措施。
②、現場機械設備應與承包方協調合理使用。
③、在施工過程中,搞好同兄弟施工單位的協作。做到不扯皮、不推諉。
3、成品保護:
①、材料的搬運過程中要輕拿輕放,避免刮傷碰撞,嚴格保證材料的表面質量。
②、嚴禁焊接火花濺落和物體碰撞。
③、上料嚴禁碰撞發泡陶瓷飾面。
十、注意事項
1、施工環境夏天不高于38℃,冬天不低于5℃,風力不大于5級。
2、安裝、切割線條前,墻面不需灑水濕潤。不得有粉塵、污染等影響粘接的東西應清理干凈。
3、拼裝時,拼裝縫應盡量留在整根線條中間部位。
4、粘接線條時,砂漿攪拌參水應按照推薦加水量進行加水,但拼接時,砂漿參水量應比推薦加水要高出1%—2%。
5、剛粘貼的線條應注意包養,防止水沖刷、人為的破壞等。
十一、安全文明施工
1、安全目標:本工程安全生產目標為:千人死亡率0%,重大事故率0%,現場職工安全教育率100%。
①、施工人員進去現在必須佩帶安全帽。
②、施工使用的手架腳架必須滿足工程安全技術要求。
③、嚴禁酒后上崗。
2、文明施工目標:材料堆放不得影響施工現場的通行,主要通道設好警示牌。
①、做到文明施工,及時清理現場環境,做到工完料凈場地清。
②、所有進場物料堆放整齊管理有序,按照業主和施工方的要求,放于指定位置。
③、施工通道做到整潔、安全、通暢。
④、高空作業前要嚴格檢查腳手架,使用合格的移動平臺,防護圍欄,檢查是否牢固、可靠,防止高空墜落。嚴禁往下扔東西。
